工廠冬季室外消防管道防凍施工的要求
來源:消防改造公司 時間:2026-01-12 14:05:05
在北京滴水成冰的三九天,氣溫持續走低,刺骨寒風仿佛將空氣凝成冰晶,悄然埋下雙重危機。一方面,老舊電器在取暖需求下超負荷“呻吟”,成為火災隱患的隱形火種;另一方面,消防管道這條安全“生命線”更面臨冰凍危害——一旦內部結冰膨脹,鋼鐵管道會像凍裂的玻璃般脆弱爆裂,讓救命水瞬間斷流。 滴水成冰的環境下,隱患如暗流涌動:取暖設備密集使用推升短路風險,而消防設施的癱瘓可能讓小火釀成大災。 唯有提前為管道“穿保暖盔甲”,并警惕日常用電安全,才能讓消防系統在嚴寒中堅守崗位,守護這座城市的溫暖與安寧。

工廠冬季室外消防管道防凍施工的要求
工廠冬季室外消防管道防凍施工需嚴格遵循以下要求,以確保管道在低溫環境下正常運行,避免凍裂、漏水等事故發生:
一、材料選擇與抗凍性
管道材質:優先選用耐低溫性能良好的材料,如球墨鑄鐵管或PE管,避免使用PVC管,因其存在低溫脆化風險。
保溫材料:采用導熱系數低、耐腐蝕、抗老化的保溫材料,如納米氣凝膠、巖棉、橡塑保溫棉等,確保保溫層能有效減少熱量散失。
防腐與涂層:管道外壁涂刷雙層環氧樹脂防腐層,內壁采用食品級聚乙烯涂層,以增強管道的耐用性和抗凍性。
二、管溝處理與防凍脹
開挖與解凍:開挖前用巖棉被覆蓋作業面減少凍土深度,凍土超過30厘米時采用蒸汽解凍法。
墊層與回填:溝底鋪設200mm厚級配砂石墊層,摻入5%氯化鈉防凍劑,分層夯實至密實度≥95%。回填采用粗砂與粉煤灰3:1混合料,每300mm分層灑水壓實,水溫控制在20-30℃。
三、焊接與連接工藝
鋼管焊接:焊接前預熱至100-150℃,焊條在保溫箱存放,隨用隨取。每道焊口冷卻時間延長30%,采用紅外測溫儀實時監控溫度曲線。
PE管熱熔焊接:環境溫度低于-5℃時,搭設移動式保溫棚并配備熱風幕,保持焊接區溫度≥10℃。
四、防凍保護系統
管道試壓與排水:試壓后立即用空壓機吹掃積水,注入20%氯化鈣防凍液。管道-低點設置排水閥,坡度不足時增設自動排水器。

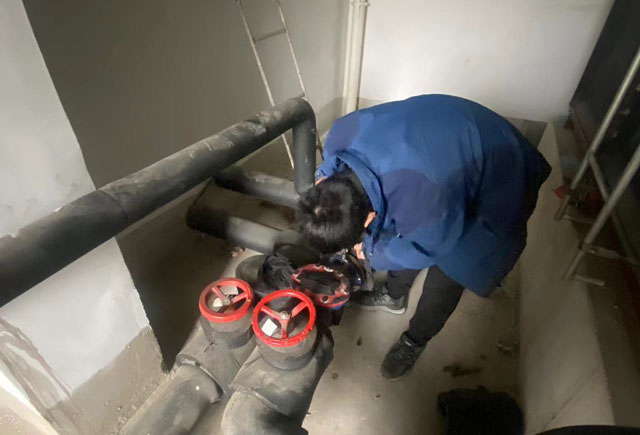

電伴熱系統:沿管道敷設自限溫電伴熱帶,功率根據管徑和環境溫度計算,外層加裝金屬屏蔽層并與溫控器聯動,設定啟動溫度為3℃。閥門井內安裝50w/m電伴熱帶,外包50mm橡塑保溫棉。
五、特殊氣候應對
降雪與大風:降雪天氣停止露天焊接作業,管溝內積水每小時抽排一次。風速超過8m/s時搭設三防布擋風墻。
極端低溫:環境溫度低于-15℃時,啟用燃油暖風機對作業區加熱,確保施工區域溫度≥-5℃。
六、施工過程監控與驗收
溫度記錄:每班次檢測三次環境溫度、材料溫度、焊接溫度并記錄。
閉水與壓力測試:閉水試驗時摻入40%工業乙醇防凍,穩壓時間延長至標準1.5倍。壓力測試采用分級升壓法,-終試驗壓力為工作壓力1.5倍且不低于0.9mpa。
驗收標準:解凍后復測管道位移量,縱向偏移≤3‰管徑,橫向偏移≤5cm。采用內窺鏡抽查焊口質量,熱熔焊翻邊高度誤差控制在±1mm內。
